Theo văn bản của Tổng Công ty Truyền tải điện quốc gia (thuộc Tập đoàn Điện lực Việt Nam) gửi UBND tỉnh Khánh Hòa, Ninh Thuận thì đơn vị này làm chủ đầu tư các dự án: Đường dây 500 kV Nhiệt điện Vân Phong – Nhiệt nhiệt Vĩnh Tân (Bình Thuận); Trạm biến áp 500 kV Vân Phong và đấu nối; Đường dây 500 kV đầu nối trạm biến áp 500 kV Thuận Nam vào ĐZ 500 kV Nhiệt điện Vân Phong – Nhiệt điện Vĩnh Tân.
Đây là các dự án truyền tải điện trọng điểm Quốc gia nhằm kịp thời giải tỏa công suất cho Nhà máy Nhiệt điện BOT Vân Phong 1 (tỉnh Khánh Hòa) và các nhà máy năng lượng tái tạo trong khu vực, góp phần đảm bảo cung ứng điện cho miền Nam.
Tuy nhiên, do các địa phương chậm trễ bàn giao mặt bằng nên tiến độ các dự án kể trên đang chậm trễ.

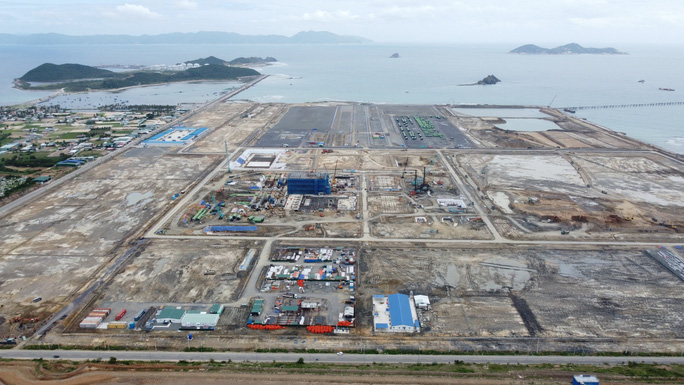

Khu vực xây dựng Nhà máy Nhiệt điện BOT Vân Phong 1 thuộc xã Ninh Phước, thị xã Ninh Hòa, tỉnh Khánh Hòa
Theo hợp đồng Tổng Công ty Truyền tải điện quốc gia đã ký với nhà đầu tư dự án Nhà máy Nhiệt điện BOT Vân Phong 1, tiến độ hoàn thành các dự án để nhận điện từ Nhà máy điện Vân Phong 1 không muộn hơn tháng 12-2022.
Số tiền EVN phải trả cho chủ đầu tư dự án Nhà máy Nhiệt điện BOT Vân Phong 1 trong trường hợp chậm tiến độ đường dây 500 kV khoảng 10 tỉ đồng/ngày; từ tháng thứ 4 trở đi chi phí khoảng 20 tỉ đồng/ngày.
Nếu tỉnh đủ các chi phí phát sinh khác theo đúng quy định của hợp đồng thì khoản tiền phạt trong 6 tháng đầu chậm tiến độ EVN phải trả cho nhà đầu tư là khoảng 5.000 tỉ đồng. Nếu quá 6 tháng mà đường dây 500 kV vẫn chưa hoàn thành, hợp đồng BOT Nhà máy Nhiệt điện Phong 1 sẽ bị chấm dứt sớm và Chính phủ Việt Nam phải mua lại nhà máy này.
